Le projet rentre dans sa phase visible, la plus grande partie des études d'ingénierie et de détail ayant été réalisée ou en voie de finalisation.
Les travaux d'édification du bâtiment qui va recevoir les prototypes de recyclage et le laboratoire ont démarré.
|
|
|
|
|
|
|
|
|
L'objectif est de finir le prototype et le livrer à l'usine MONIN fin mars 2023.
Il sera installé le temps de sa qualification dans un bâtiment existant, avant d'être intégré dans le bâtiment neuf.

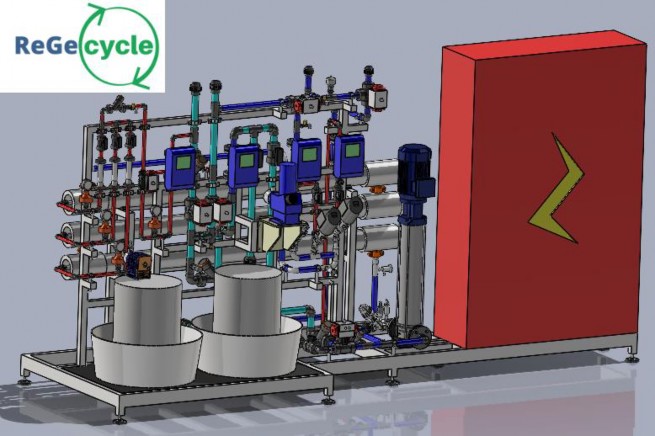

La longue étape de finalisation et validation du PID est finalisée et validée (révision 8 !). Les consultations et choix des approvisionnements des composants sont réalisés. La nomenclature sera finalisée en février, la CAO en mars. L'objectif reste la fabrication du prototype au mois de juin 2023.
